Горячая вода в кранах наших квартир появилась на три дня раньше намеченного срока. Ремонт теплосетей, который начался 10 июля, планировалось проводить в течение двух недель и завершить к 23 июля. Был составлен план, расписывающий ход ремонта практически по часам.
− Большой объем работ был и на ТЭЦ, и у нас, − говорит директор СТЭП Андрей Корниенко. − Мы с энергетиками тесно взаимосвязаны. Граница нашей ответственности начинается от Ново-Зиминской ТЭЦ, следует до птицефабрики и, конечно, город. Саянск не молодеет, с каждым годом объем ремонтных работ увеличивается. В целом в этом году на подготовку к зиме заложено порядка 18 млн. За две недели надо освоить около 10 млн рублей. По словам Андрея Андреевича, предприятие обеспечено материалами, ресурсами, укомплектовано необходимыми механизмами.
Горожане еще помнят времена «коммунального рая», когда Саянск был единственным городом области, в котором летом не выключали горячую воду.
− Это был однотрубный вариант, − поясняет Андрей Андреевич. − Половину летнего сезона по одной трубе воду подавали, половину – по другой, без циркуляции. Вода при этом за ночь остывала в подвалах, и утром, чтобы получать горячую воду, жильцам приходилось по несколько минут сливать прохладную воду. После установки счетчиков такую практику пришлось прекратить, поскольку горожане отказывались платить за воду невысокой температуры. В последние четыре года мы перешли на летнюю циркуляцию, а это предполагает полное отключение горячей воды не более 14 дней согласно нормам Сан ПиНов.

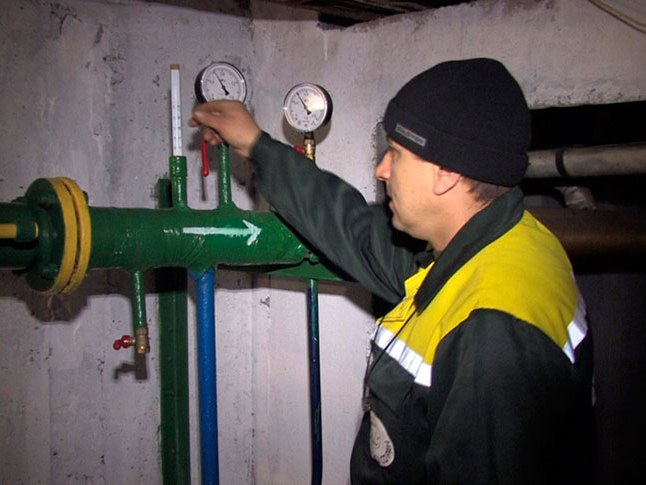

В ходе работ останавливаются насосы на ТЭЦ и тепло-энергопредприятии, производится сброс воды. После этого делается ревизия и, как говорят специалисты, набивка сальниковых компенсаторов, а их насчитывается порядка 340 штук. Они установлены через каждые 100-150 метров на протяжении всей тепломагистрали. Обслуживание сальниковых компенсаторов невозможно без полного слива воды.
− В понедельник, 10 июля, после остановки насосов был произведен полный сброс воды, − говорит директор СТЭП, − процесс этот долгий, занимает до трех дней. Замена туб, задвижек, ревизия запорной арматуры, набивка сальниковых компенсаторов невозможна без предварительного освобождения труб.
Основная работа – это перенабивка сальниковых компенсаторов, замена затворов и задвижек, коих насчитывается по плану 64 штуки. Часть задвижек стэповцы поменяли ранее, отключая воду на день, часть – в остановочный ремонт, в августе эта работа будет продолжена.
− Произведена полная реконструкция надземного павильона № 5 – станции переключения (справа от поста ГАИ), − рассказывает Андрей Корниенко. − Там размещается много затворов, задвижек. В городе есть такие же станции, только подземные. На пятом павильоне происходит распределение воды на два направления – город и птицефабрику. Кроме того, сделали новую камеру № 16 с установкой двух затворов диаметром 800. У нас в эксплуатации находятся порядка 2,5 тысяч затворов, задвижек, шаровых кранов. Требуется произвести сальниковую набивку, отревизировать, подремонтировать, смазать. Переходим вместо задвижек на затворы больших диаметров: 300, 400, 800. Старые задвижки весят порядка 4,5 тонн. Чтобы ее закрыть, надо час времени. А современные легкие, по всем параметрам они более прогрессивные. Меняем все старое на современное. Оно более надежное, менее затратное и легкое в обслуживании.
Работать приходится весь световой день и в выходные. Все запланированные работы выполнялись строго по графику.
После завершения этих работ заполняется трубопровод, производится его промывка, прогрев. Далее обеспечивается циркуляция, проводятся гидравлические испытания сетей при повышенном давлении. Испытания проводятся синхронно в городе и на ТЭЦ, они выявляют возможные слабые места с тем, чтобы устранить их. Если гидравлические испытания пройдут успешно,сегодня горожане смогут убрать до следующего года кипятильники и тазики.
− Мы делаем все, чтобы город пережил зиму в тепле и комфорте. Зима пройдет без срывов. Следим по-хозяйски за всем. Наши сети одни из самых надежных в области.
